四川电网两项迎峰度夏重点工程投运

[复制链接]
发表于 2025-5-1 17:16:40  | 显示全部楼层 | 阅读模式 | 来自四川

4月30日,在四川省甘孜藏族自治州巴塘县,随着500千伏安塘线带电成功,巴塘水电站500千伏送出工程投运。同日,在四川省成都市锦江区,成都金融城220千伏输变电工程投运。至此,四川电网(2025年)两项迎峰度夏重点工程顺利建成并投运。

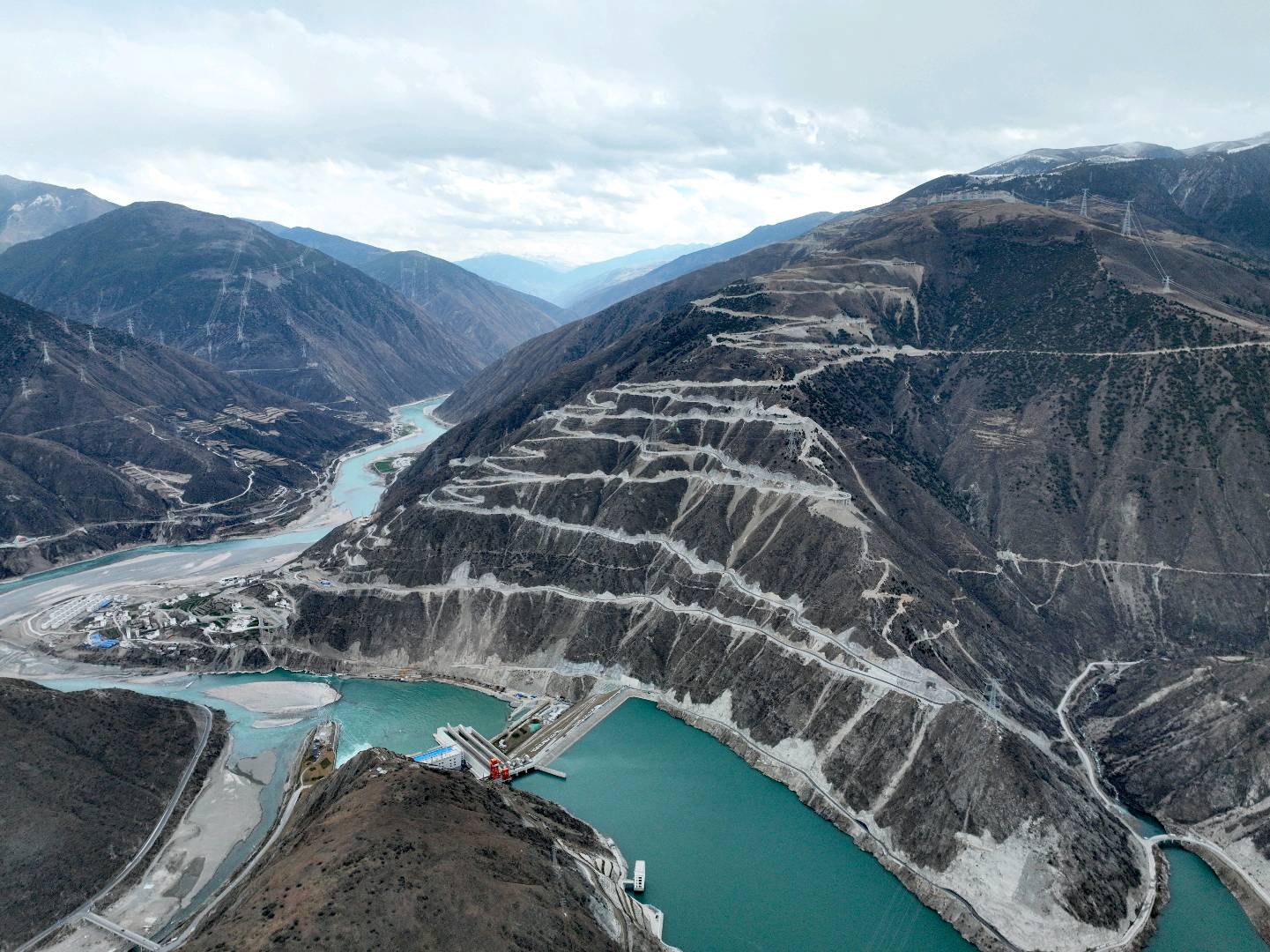

巴塘水电站送出工程全景图

“十四五”规划以来,随着成渝地区双城经济圈建设加快推进,社会用电需求持续提升,预计今年夏季,四川最大用电负荷需求将突破7000万千瓦。为此,国网四川电力以促进电网开源、疏堵、扩容、调优为目标,建设包括攀西电网优化、邛崃新建、巴塘水电送出、成都金融城新建工程在内的13项迎峰度夏重点工程,并计划6月底前全部建成投运。

作为四川电网新增的电源点,巴塘水电站位于川藏交界的金沙江干流上,装机容量75万千瓦时,多年平均年发电量约30亿千瓦时。巴塘水电站500千伏送出工程作为“开源”工程,旨在将巴塘水电站接入巴塘500千伏变电站,与四川电网主网相连。由于工程地处川西高原,长期面临高寒缺氧与生态脆弱的双重挑战,国网四川电力践行“绿色建造”理念,优化施工工艺工法,减少土方开挖量,最大程度保护自然环境,面对大风、暴雪等极端天气,动态调整施工计划,顺利完成全部建设任务。

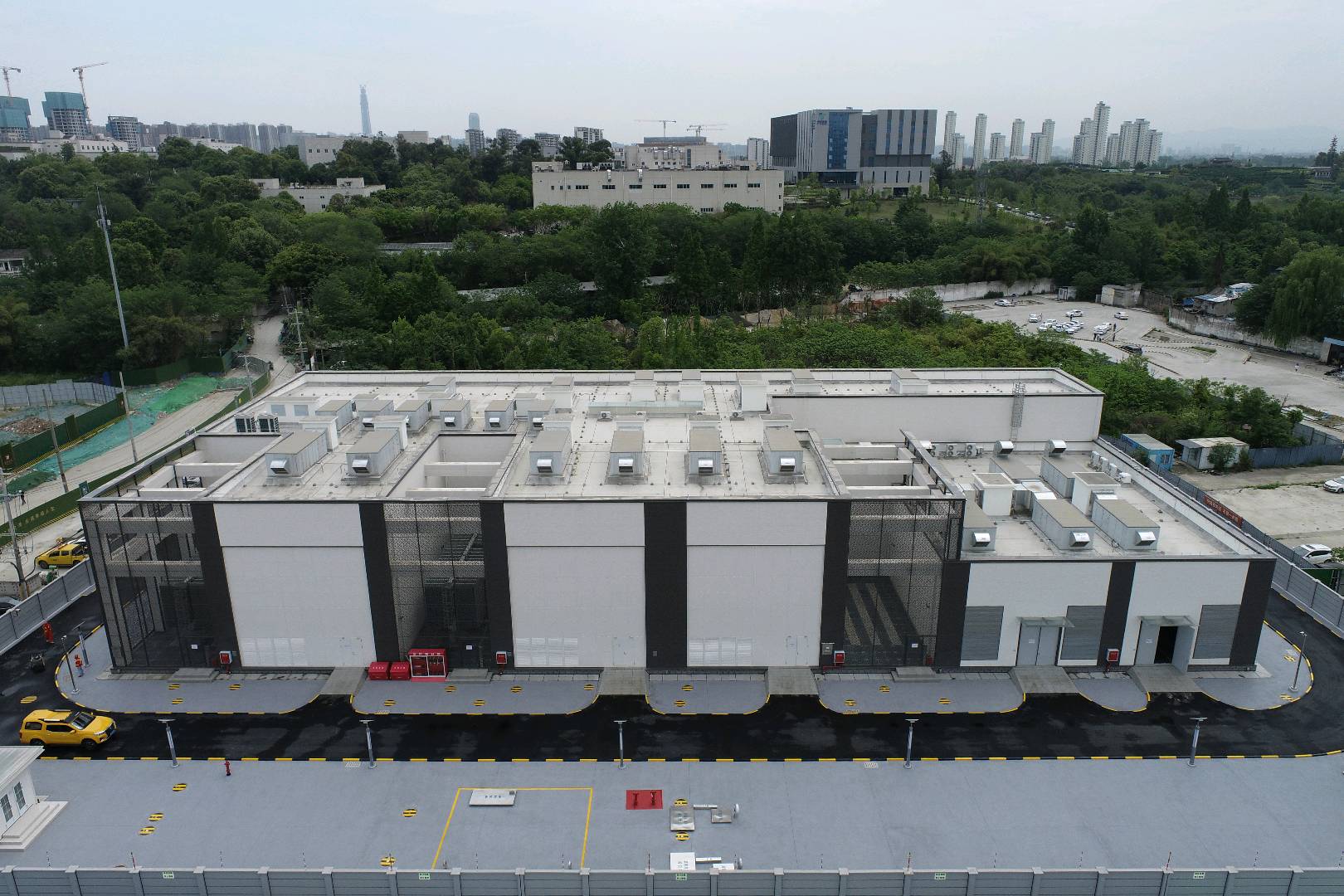

成都金融城220千伏输变电工程全景图

成都金融城220千伏输变电工程于2023年8月开工建设,采用全室内GIS智能变电站设计,新增变电容量48万千伏安,主要为成都锦江区、高新南区提供用电支撑。工程建设过程中,为尽量降低对市政、交通的影响,国网成都供电公司将大部分占道施工任务安排在夜间时段进行,通过45天集中攻坚,完成14.6公里地下电缆敷设,同时组织建设、运维等专业技术人员,提前完成一键顺控、智能辅控等数智化应用功能调试,保障项目按期“零缺陷”投运。

接下来,国网四川电力将加快推进剩余11项迎峰度夏重点工程建设,为今年夏季四川全社会安全可靠用电提供保障。

国网四川电力供图


渠县网 - 论坛版权1、本主题所有言论和图片纯属会员个人意见,与本论坛立场无关
2、本站所有主题由该帖子作者发表,该帖子作者与渠县网享有帖子相关版权
3、其他单位或个人使用、转载或引用本文时必须同时征得该帖子作者和渠县网的同意
4、帖子作者须承担一切因本文发表而直接或间接导致的民事或刑事法律责任
5、本帖部分内容转载自其它媒体,但并不代表本站赞同其观点和对其真实性负责
6、如本帖侵犯到任何版权问题,请立即告知本站,本站将及时予与删除并致以最深的歉意
7、渠县网管理员和版主有权不事先通知发贴者而删除本文

发表回复

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

返回顶部快速发帖快速回复上一主题下一主题返回列表APP下载
关于我们
关于我们
友情链接
联系我们
帮助中心
网友中心
购买须知
支付方式
服务支持
资源下载
售后服务
定制流程
关注我们
官方微博
官方空间
官方微信
快速回复 返回顶部 返回列表
